본문으로 바로가기 주메뉴 바로가기

항만건설

장고항 개발사업

사업개요
  • ( 목 적 ) 수산기능과 어촌관광, 교통, 물류, 유통기능 등 지향적 종합기능 수행이 가능한 어항의 개발

  • ( 사업량 ) 외곽시설 1,194m, 접안시설 553m, 부잔교 2기, 진입도로 339m, 부지조성 82,100㎡, 상부시설 1식, 준설 및 매립 1식, 기타 부대공 1식, 터미널 1동 등

  • ( 총사업비 / 사업기간 ) 666억원 / 기본 : ’15. ~ ’21, 터미널 : ‘22~’26, 유지준설공사 : ‘25~’26

추진경위
  • 2008.12.18.

    국가어항 지정고시(제2008-118호)

  • 2010.12.12.

    기본설계 완료

  • 2013.02.25.

    실시설계 완료

  • 2014.12.29.

    장고항 건설공사 총사업비확정(기재부)

  • 2015.05.26.

    장고항 건설공사 착공

  • 2021.12.

    기본시설 완공

연차별 투자계획

(단위 : 백만원)

연차별 투자계획 테이블
구 분 총사업비 ‘23까지 ‘24결산 ‘25예산 장 래
사업량 사업비 사업량 사업비 사업량 사업비

합 계

66,598



58,950

-

218

-

5,960

1,470

(100%)



( 88.5 %)

-

( 0.3 %)

-

( 8.9 %)

( 2.2 %)

ㅇ 시설비

59,179



52,546

-

-

-

5,391

1,242

- 외곽시설(방파제,호안)

19,392

1,194m

19,392

-

-

-

-

-

- 접안시설(물양장 등)

8,388

553m

8,388

-

-

-

-

-

- 준설 및 매립

11,893

1식

7,169

-

-

준설 1식

3,658

1,066

- 기타 부대공

19,506

1식

17,597

-

-

터미널1동

1,733

176

ㅇ 사후환경조사

2,075

1식

1,411

-

218

-

218

228

ㅇ 설계비

2,136

1식

2,136

-

-

-

-

-

ㅇ 감리비

3,070

1식

2,739

-

-

-

331

-

ㅇ 시설부대비 등

138

1식

118

-

-

1식

20

-

사업효과

서해 중부 아산만권 거점어항으로 어촌관광, 교통, 물류, 유통 등 미래지향적인 종합기능어항 개발로 어민의 소득증대와 지역사회발전의 기반조성

조 감 도
조감도 이미지입니다.

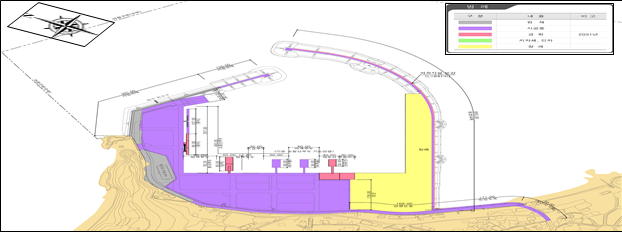

계획평면도
계획평면도 이미지입니다.

이 페이지에서 제공하는 정보에 만족하셨습니까?
